Освітлення без ремонту: що відкрив звіт мерії про благоустрій Одеси в межах мільярдної програми
08 серпня 2026 р. 19:01
170
ІЛЮСТРАЦІЯ: ЦПР/ШІ
Виконком Одеської міської ради оприлюднив звіт про хід виконання у 2025 році Міської цільової програми благоустрою на 2022–2028 роки — документ, який охоплює десятки комунальних підприємств від дорожників і освітлювачів до озеленювачів і кладовищ.
За фасадом бадьорих формулювань про "забезпечено" і "здійснено" ховається контраст: поточне утримання доріг, скверів і кладовищ щороку збігається з планом день у день, тоді як капітальні ремонти електромереж і зовнішнього освітлення провалили на три чверті, а два заходи не виконали взагалі.
Центр публічних розслідувань проаналізував, що міська рада Одеси встигла зробити у 2025 році, а що - ні.
Програма на шість років і 20 напрямів
Цільова програма благоустрою Одеси розрахована на 2022–2028 роки й востаннє перезатверджена розпорядженням начальника Одеської МВА Сергія Лисака від 22 грудня 2025 року.
Відповідальний виконавець — Департамент міського господарства Одеської міської ради, а безпосередні роботи виконують понад десяток комунальних підприємств: "Міські дороги", "Одеське електротехнічне експлуатаційно-монтажне підприємство", "Одесміськсвітло", "Сервісний центр", "Міськзелентрест", районні житлово-комунальні служби та інші.
Звіт за 2025 рік виконком підготував для передачі військовій адміністрації — саме вона за воєнного стану виконує повноваження міської ради з контролю за виконанням міських програм.
Формально документ фіксує понад 60 результативних показників — від квадратних метрів прибраних доріг до кількості демонтованих незаконних споруд. Але при уважному читанні показники розпадаються на дві категорії з абсолютно різною "поведінкою".
Ідеальна точність там, де це найлегше виконати

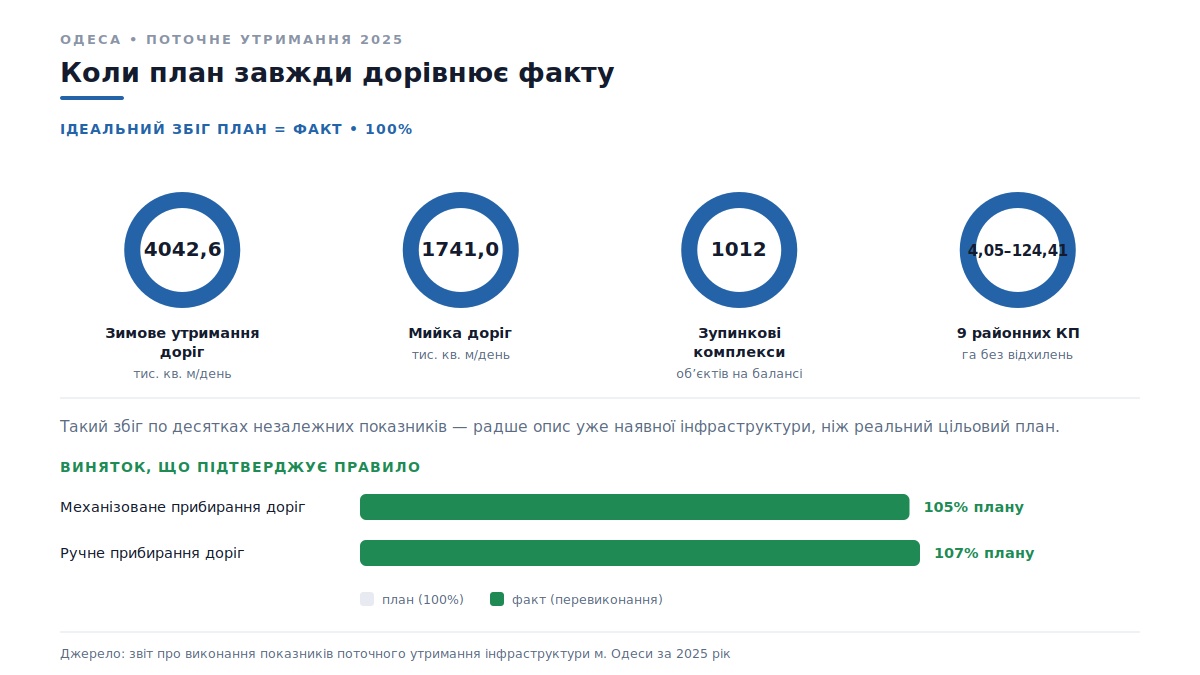

Перша категорія — поточне утримання: прибирання доріг, обслуговування зупинок, кладовищ, скверів, насосних станцій. Тут план і факт у звіті збігаються з майже календарною точністю. Зимове утримання доріг — 4042,6 тис. кв. м/день за планом і 4042,6 тис. кв. м/день за фактом.
Читати також: Половину проєктів у 2026 році виконком Одеси публікував напередодні засідань
Мийка доріг — 1741,0 і 1741,0. Обслуговування зупинкових комплексів — 1012 і 1012. Кількість дренажних і дощових насосних станцій, підземних переходів, світлоточок на балансі "ОЕЕМП" — усюди точний збіг план=факт.
Так само й прибирання територій дев'ятьма районними комунальними підприємствами: усі дев'ять показників площі — від 4,05 га до 124,41 га — збігаються з плановими до четвертого знака після коми.
ІЛЮСТРАЦІЯ: ЦПР/ШІ
Статистично такий збіг по десятках незалежних показників малоймовірний для реальних експлуатаційних процесів — і швидше вказує на те, що план для цих позицій формулюється як опис поточної, вже наявної інфраструктури, яку просто продовжують обслуговувати, а не як цільовий орієнтир, який можна не виконати. Два показники — механізоване й ручне прибирання доріг — навіть перевищили план на 3–7%, що радше виняток, який підтверджує правило.
Капітальні роботи: провал за провалом
Друга категорія показників — капітальні ремонти й технічне переоснащення підприємств — має зовсім іншу картину. Тут план і факт розходяться, і майже завжди в бік недовиконання.
Капітальний ремонт електромереж, підземних переходів і каналізаційно-насосних станцій, які обслуговує КП "ОЕЕМП": замість запланованих чотирьох об'єктів відремонтували лише один — 25% плану. У КП "Одесміськсвітло" ситуація ще гірша: технічне переоснащення передбачало закупівлю п'яти одиниць спецтранспорту — не придбано жодної. Натомість підприємство поза плановим показником купило 10 шаф зовнішнього освітлення та 11 комірок, що виглядає як спроба показати бодай якийсь рух там, де профільний показник обнулився.
Читати також: Закриті сторінки й сумнівні норми: що не так із департаментами фінансів Одещини, Миколаївщини та Херсонщини
Капітальний ремонт самих мереж зовнішнього освітлення виконали на рівні невеликого процента: із запланованих 1000–1500 світлолампочок замінили 140 (9–14% плану), а з 40 кілометрів кабелю проклали лише 4 (10% плану). Це впадає в очі особливо на тлі того, що за статтею поточного утримання того ж таки освітлення показники не просто виконані, а перевиконані в рази — про що нижче.
Аномалія з лампочками та кабелем: 210% і 521%
Найбільш незрозумілі цифри звіту — у розділі поточного утримання мереж зовнішнього освітлення. План передбачав обслуговування 25 тисяч світлолампочок і 300 кілометрів кабелю. Факт — 52 580 лампочок (210% плану) і 1563 кілометри кабелю (521% плану).
П'ятикратне перевищення планового показника по кілометражу мереж — це не "перевиконання плану" у звичному розумінні, а ознака того, що або плановий показник на початок року був занижений у рази й не відповідав реальному масштабу мережі, яку підприємство фактично обслуговує, або сама методика підрахунку кілометражу протягом року змінилася. Обидва пояснення ставлять під сумнів якість планування цього напряму: якщо базові цифри плану настільки не відповідають дійсності, незрозуміло, наскільки взагалі можна довіряти показнику "виконання плану" як інструменту контролю.
Два заходи, які не виконали взагалі
У звіті є формулювання, яке вирізняється на тлі звичних "забезпечено" та "здійснено", — "захід не виконувався". Таке формулювання зустрічається в тексті двічі.
Перше стосується видалення та обрізки аварійних і сухостійних зелених насаджень на територіях, прилеглих до багатоквартирних будинків (пункт 9.14 програми) — прямого пояснення причин у звіті немає. Друге — проєктування й демонтаж (перенесення, вилучення) з публічного простору пам'ятників, пам'ятних знаків та їхніх окремих елементів (пункт 10.9).
В обох випадках підприємства-виконавці навіть не намагаються замаскувати провал описовими формулюваннями, як це зроблено, наприклад, у випадку з закупівлею спецтранспорту для КП "Одесміськсвітло" — там принаймні згадали альтернативні закупівлі.
Дрібніші відхилення
Крім найпомітніших провалів та аномалій, у звіті є низка менш різких, але показових розходжень. Землевідведення під два кладовищенські ділянки виконали лише наполовину — оформили один проєкт із двох запланованих.
Читати також: Мільярди з держбюджету: як держава допомагає місцевим бюджетам Півдня України у першому півріччі 2026 року
Капітальний ремонт елементів благоустрою на кладовищі "Західне", де на шість років програми запланували 11 об'єктів, а у 2025 році просунулись лише на два об'єкти, що склало 18% річного орієнтира. Капітальний ремонт об'єктів КП "Сервісний центр" (фонтани, бювети, ставки) вклався у нижню межу заявленого діапазону 3–15 об'єктів, зупинившись рівно на трьох. Демонтаж тимчасових споруд вуличної торгівлі виконали на 85% — 289 із запланованих 341 об'єкта.
На цьому тлі виграшно виглядає технічне переоснащення КП "Міські дороги" — замість шести одиниць спецтехніки підприємство отримало 16, тобто 267% плану. Це один із небагатьох капітальних показників, де перевиконання не викликає запитань щодо методики: техніку або купили, або ні.
Ключові показники в цифрах

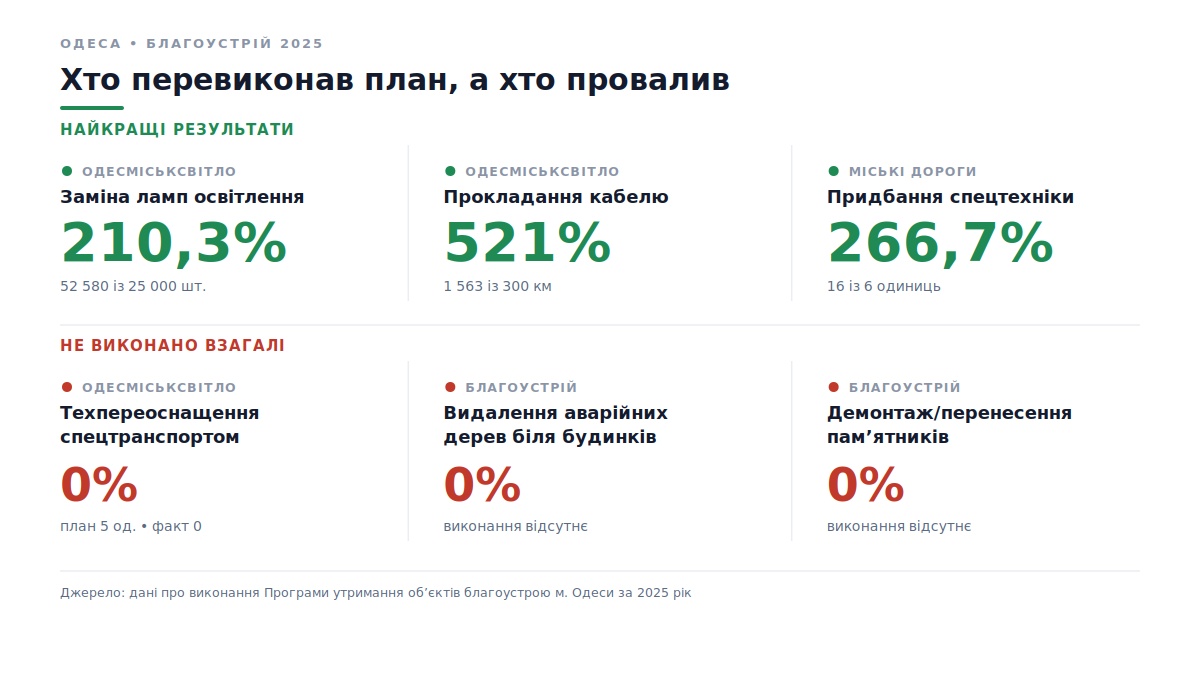

За підсумками 2025 року найкраще виконали заходи з поточного утримання мереж зовнішнього освітлення. Так, КП "Одесміськсвітло" замінило 52 580 лампочок при плані 25 тисяч, що становить 210,3% виконання, а також 1 563 кілометри кабелю замість запланованих 300 кілометрів — 521% від плану.
Перевиконали й план із технічного переоснащення КП "Міські дороги": замість шести одиниць техніки придбали 16, або 266,7% від запланованого.
Натомість низку заходів виконали лише частково або не виконали взагалі. Капітальний ремонт електромереж КП "ОЕЕМП" завершили лише на одному з чотирьох запланованих об'єктів (25%), а технічне переоснащення КП "Одесміськсвітло" спеціалізованим транспортом не розпочали — при плані п'ять одиниць фактичний показник становив нуль.
ІЛЮСТРАЦІЯ: ЦПР/ШІ
Замінили лише 140 ламп зовнішнього освітлення при запланованих 1–1,5 тисячі, що відповідає 9,3–14% виконання плану. Також проклали лише чотири кілометри кабелю замість 40, або 10% від запланованого.
У сфері утримання кладовищ виконання також виявилося низьким. З двох запланованих проєктів землеустрою реалізували лише один (50%), а капітально відремонтували лише дві ділянки кладовища "Західне" із 11 запланованих (18,2%). Водночас капітальний ремонт об'єктів КП "Сервісний центр" виконали на мінімальному рівні запланованого діапазону — три об'єкти.
Читати також: Благоустрій чи безпека: бюджетні пріоритети громад Одеського району
Демонтували 289 тимчасових споруд вуличної торгівлі із запланованих 341, що становить 84,8% виконання. Водночас зовсім не виконали роботи з видалення аварійних дерев біля багатоквартирних будинків, а також демонтажу чи перенесення пам'ятників та пам'ятних знаків — за обома напрямами фактичне виконання становило 0%.
Читати також: Як в Труханова мільярд на благоустрій виділили
Торік Центр публічних розслідувань зібрав всю доступну інформацію щодо благоустрою, щоб побачити, як саме розподілялися кошти: які департаменти отримували найбільше, які програми підживлювалися видатками та як змінювалися суми протягом року. За 2025 рік видатки на благоустрій перевищили мільярд гривень.
Анна Літман
Завищені ціни, відкати та свій підрядник: хто отримав 79 мільйонів на ремонт траси Одеса-Київ
09 квітня 2026 р. 15:01
Ремонт ліцею та фінансові схеми: як в Одесі освоювали кошти Європейського банку з 2023 року
19 березня 2026 р. 16:21
